【大干一百天 争作新贡献】山西新能源公司千佛岭分散式风电项目首台机组并网发电
来源:山西新能源公司
作者:闫若溪
日期:2022-01-05



    本网讯 2021年12月31日上午10时18分,由山西新能源公司投资建设的大唐浑源千佛岭10MW分散式风电项目实现首台机组并网发电。

       据悉,该项目位于大同市浑源县千佛岭乡恒山山脉,风场海拔1900-2200米,预测年平均风速6.95m/s-7.33m/s ,采用东气2台D3350-165、1台D3350-165机型,轮毂高度均为100m。该项目新建10kV开关站一座,新建SVG集装箱、接地兼站用变成套装置,新增10kV开关柜,所发电量以单回10kV线路接入35kV王庄堡变电站10kV侧。

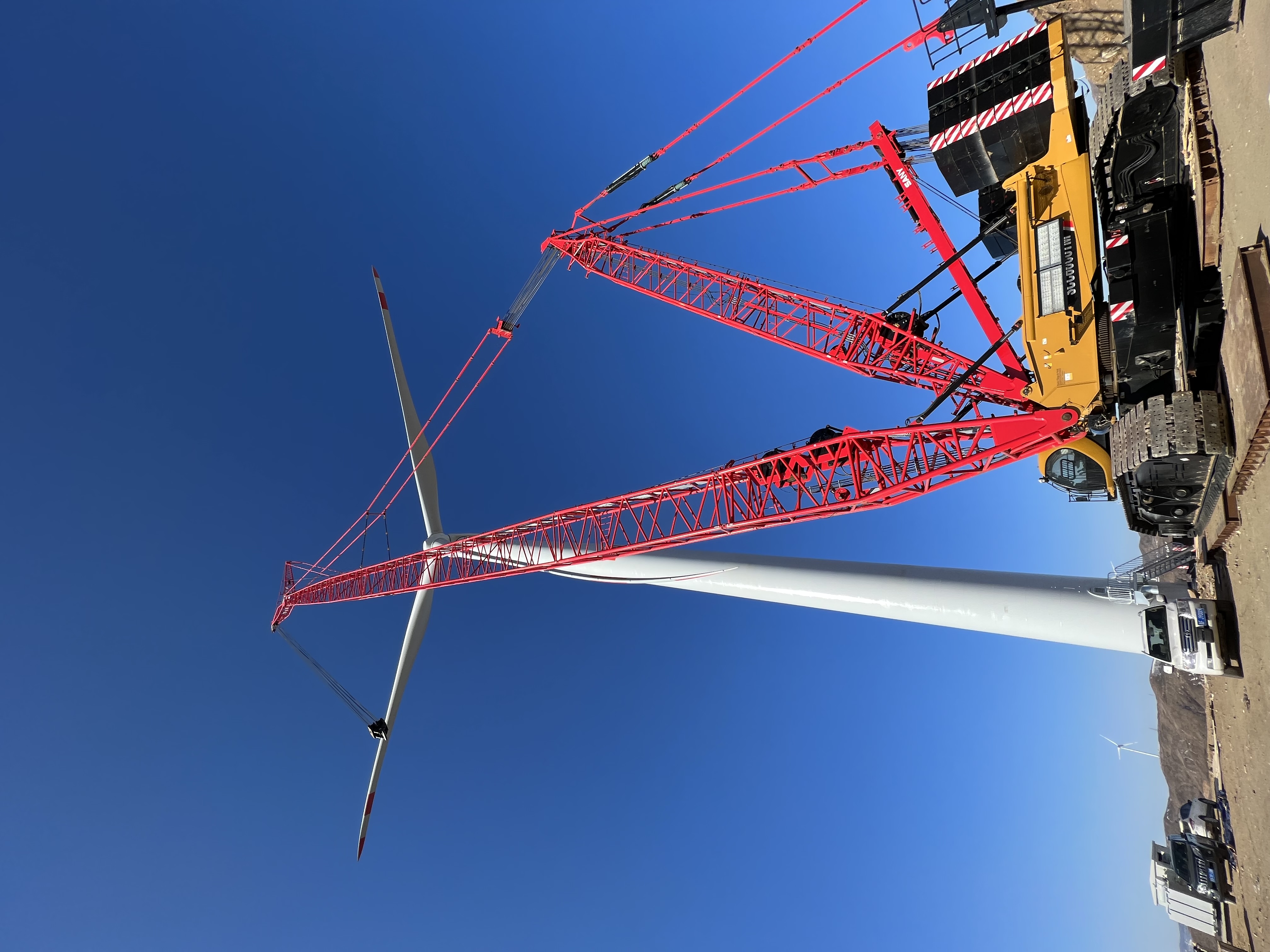

   该项目于2021年8月31日取得省公司开工批复,至首台机组并网发电,历时122天。自项目开工以来,公司始终把工程建设质量、进度和安全作为重点工作,克服了时间紧、任务重等诸多不利因素,精心部署、强化管理,从设备生产、供货再到运输、安装、调试等各个环节,安排专人落实,密切跟踪,严把工程质量、进度、调试安全关,确保了项目整体建设节点目标的顺利实现。

   下一步,该公司将继续加强工程管理,合理组织、积极协调,严格管控,全力推进机组调试工作,尽早实现全容量并网发电。
