阳城发电公司:全速推进7号机组DCS国产化改造
来源:阳城发电公司
作者:郭儆汶
日期:2026-05-26

自阳城发电公司7、8号机组DCS国产化改造全面铺开以来,该公司维护部仪控四班紧紧围绕安全、质量、进度三条工作主线,务实高效推进各项改造任务,目前项目已取得重大阶段性成果,所有新机柜全部安装就位,系统顺利实现一次上电成功,班组工作重心正式转向测点信号核对与逻辑传动验证工作。

严把硬件施工关口,筑牢改造安全根基。在控制柜拆线、柜体更换、现场封堵等硬件改造作业中,该公司落实专人全程监护,全方位排查各类安全隐患;接线施工期间,班组人员全程现场配合,精准核对施工图纸、确认线路回路,及时解决现场各类技术难题,严格规范线缆布设,保证线路接入精准无误,圆满完成柜体安装就位,顺利实现系统一次性送电成功。

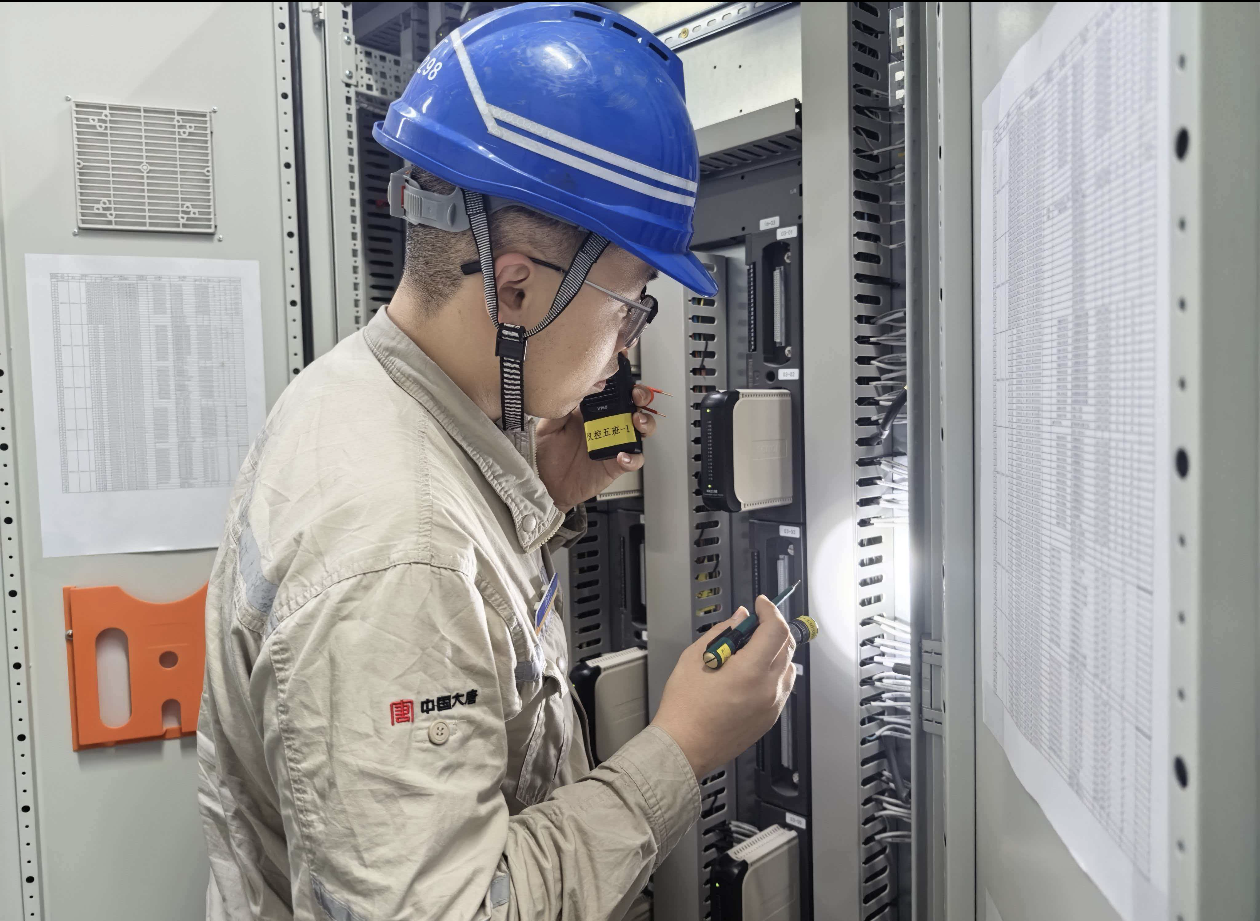

抓实信号逻辑核验,严守改造质量标准。站好“上半场”之后,班组迅速转入测点信号核对与逻辑传动阶段,几千个I/O测点,覆盖锅炉、汽轮机主控,以及精处理、脱硝、循环水等远程站,测温点、压力开关、流量计、液位计,一项项查、一个个对,量程设置、通道分配、信号类型逐一核实,做到“测点一个不漏、信号一路不差”。与此同时,保护联锁、顺控启停、设备联动等逻辑的传动验证同步铺开,逐条传动、逐项确认,确保系统投运后“逻辑走得通、保护靠得住”。

从柜体就位到信号核对,从系统上电到逻辑传动,每一步都离不开事前预控和过程把关。下一步,该公司将继续保持严谨细致的工作作风,稳步推进接线调试、分系统传动、整体联调等后续工作,确保DCS国产化改造安全高效完成,以可靠可控的“智慧大脑”为机组安全稳定运行保驾护航。
